在如今科技飞速发展且变化极快的当下, 动画身为一种具备直观特性以及生动特质的信息传播途径, 正一步步地渐渐渗透进入各个不同的领域, 这些领域包含着复杂程度较高同时规模较为庞大的工程项目, 就像水电站的建设这类项目。那么, 以动画的形式去展现水电站施工的整个过程到底能够带来哪一些独特的好处呢?

施工动画的好处
01、直观易懂,预防事故风险
水电站施工属于一项具备高风险的作业, 安全问题绝不能够被忽视, 借助动画形式去展示施工过程当中的安全规范以及复杂的技术细节, 这样做不但能够以更加生动、直观的方式去传达安全知识, 提施工人员的安全意识以及自我保护能力, 还能助力施工人员去提前识别风险、制定应对措施, 进而能够有效地预防事故的发生。

02、提高传播效率,扩大受众范围
传统的文字传播方式, 虽经典, 可于面对复杂的工程过程时, 常显力不从心。传统的图片传播方式, 虽经典, 在面对动态的工程过程时, 往往有力不从心之感。动画能把这些过程, 以动态方式展现, 动画能把这些过程, 以连续方式展现, 极大提高了信息传播效率。动画作为一种跨文化的传播媒介, 能跨越语言限制, 动画作为一种跨文化的传播媒介, 能跨越地域限制, 将水电站施工的信息传递给更广泛的受众群体。

03、增强视觉效果,提升学习兴趣
相比于静态的那般文字以及图片, 动画所具备的是更强的视觉冲击力以及记忆效果。借着动画去显示水电站施工过程, 施工人员能够更为深刻地记住关键步骤以及注意事项, 进而在脑海之中形成清晰的施工流程图。这样一种视觉记忆的方式不但有助于提升学习效果, 而且还能够在后续的工作以及学习里提供有力的参考以及借鉴。

04、便于反复观看,加深记忆理解
和现场查验或者一次性阐释相比, 动画存有可反复播放的特性, 施工人员能够依照自身的需求以及时间规划, 随时随地去开展观看以及学习, 这般的灵活性不但提升了学习的便捷性, 另外还让施工人员能够再三观看动画里的关键内容以及难点部分, 进而增强记忆以及理解。

05、促进沟通交流,增强团队协作
在水电站施工的进程里, 各个专业方面的团队之间, 进行沟通交流这件事是极其重要的。动画作为一种具备直观、形象特点的沟通工具, 它能够在不一样专业的团队之间搭建起一座桥梁。借助动画来展示施工的过程以及技术细节, 各个团队便能够更为清晰地知晓彼此的工作内容以及要求, 进而增强团队协作时的默契程度以及效率。另外, 动画还能够作为项目汇报以及评审时重要的材料中的一种, 辅助决策者更加直观地了解项目的进展情况以及所存在的问题标点符号。

水电站施工动画展示
广州南沙榄核镇万安水电站施工工艺
该泵站位于榄核镇万安;此次设计防汛能力, 是按50年一遇防洪标准来进行的;排涝设计标准则是10年一遇, 要实现24小时暴雨产生的积水不成灾该目标;其主要建筑物的构成有内涌抛石防冲槽;还有海漫段;以及交通桥;并且包括进水前池;也有主泵房方面的建筑;另外有消力池;再有外江海漫;同时还有抛石防冲槽;该泵站的总排涝设计流量是6m3/s;还配套了2台水泵;这2台水泵功率为200kW;其闸门净宽为6m。

主要涉及的工程量分别为, 土方进行开挖的量为四千七百四十二点八二立方米, 钢筋制作并安装的量是七百六十点四吨, 以及混凝土进行浇筑的量为三千五百点二七立方米。
工期目标:491天。
质量目标是, 创造获得“广州市建设工程优质奖”的成果, 创造获得“广东省市政优良样板工程”这样一种水准的工程样式。
安全目标是, 创建成为广东省水利建设过程当中的文明工地, 以及广州市绿色施工工地。
01、施工动画
视频加载中…
该视频的总时长是6分钟26秒, 它是由我们公司的动画部门进行制作的, 其内容主要对围堰施工工艺流程, 桩基施工工艺流程, 砼结构施工工艺流程, 以及金属结构施工工艺流程进行了介绍。
02、施工工艺流程
1.总工艺流程

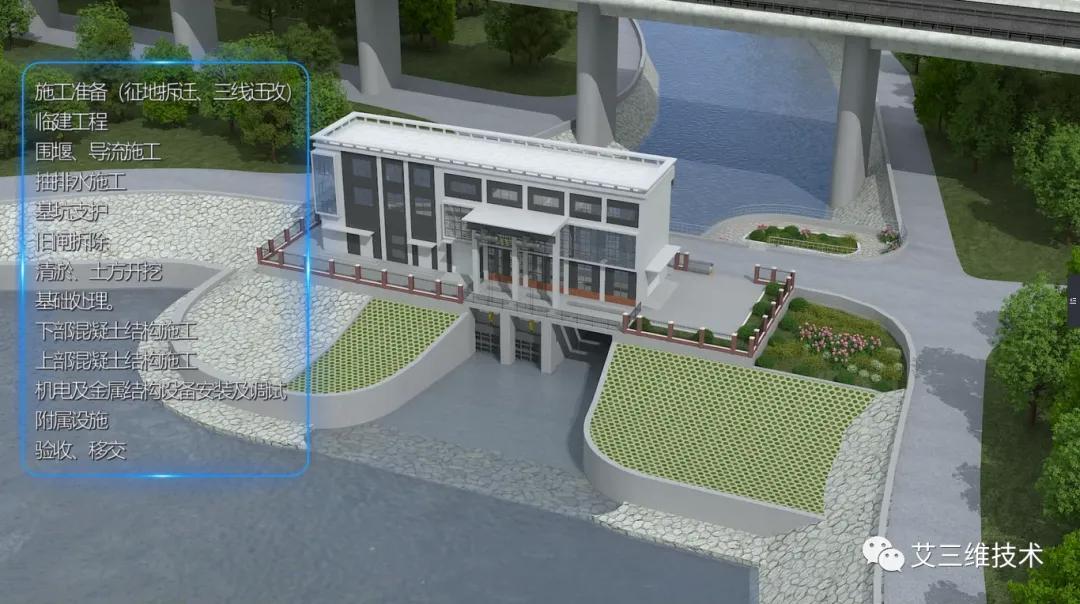

进行施工准备(其中涵盖征地拆迁、三线迁改), 之后开展临建工程, 接着依次实施围堰、导流施工, 再进行抽排水施工, 然后是基坑支护, 随后拆除旧闸, 接着开展清淤以及土方开挖, 再进行基础处理, 之后进行下部混凝土结构施工, 跟着进行上部混凝土结构施工, 随后开展机电及金属结构设备安装及调试, 接着施工附属设施, 最后进行验收、移交。

2.围堰施工

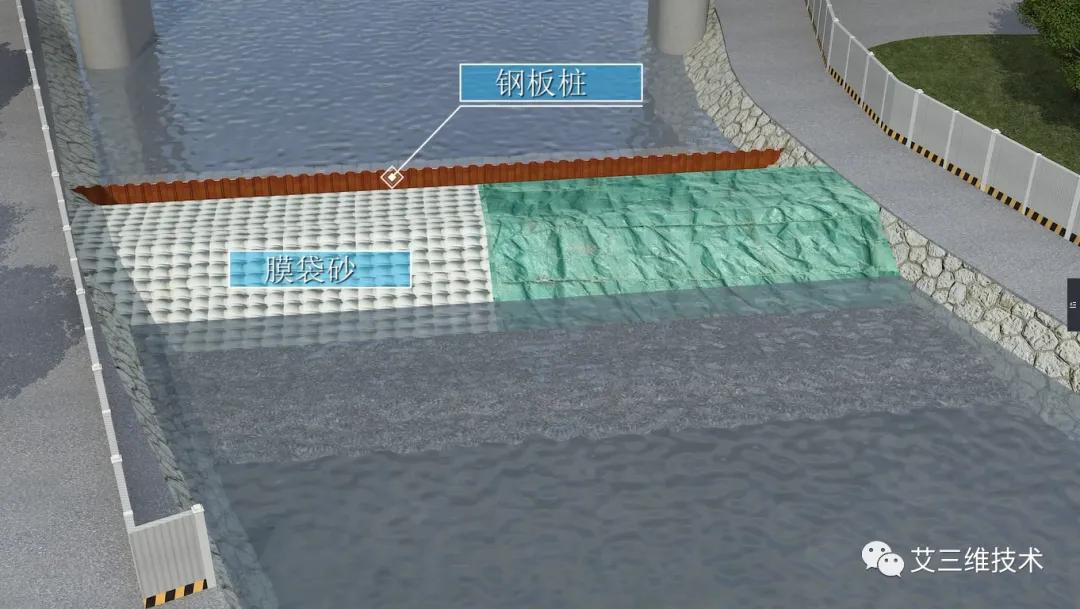

施工操作是围堰方面的, 其中有关于内涌的施工安排, 采用钢板桩与膜袋砂相结合的围堰方式, 其长度达到35.75m这个数值, 宽度是4.0m, 并且就内涌侧而言, 坡比设定为1:2.0, 而基坑侧, 用到的是15m拉森Ⅳ钢板桩;另外, 外江的施工安排是采用双排21m的拉森Ⅳ型钢板桩, 里面填充土工膜袋砂, 其围堰长度为126.44m, 宽度为5m。在施工的这个期间, 运用了4台功率为45KW的泵来进行抽水换水这样一个操作。

其呈现的是围堰施工工艺流程, 即为先开展安装样架行动, 此后实施安插第一段双排钢板桩举措, 跟着进行支撑体及拉杆的布置 , 紧接着又进行铺设土工膜以及填筑回填材料的操作, 再接着把样架拆除 , 最后安插第二段双排钢板桩, 随后再次进行支撑体及拉杆的安置工作 , 然后再次铺设土工膜并填筑回填材料 ;最后就是使之形成围堰合拢, 此后对围堰稳定进行监测 , 待主机完工以后将钢板桩拔除。

3.桩基施工

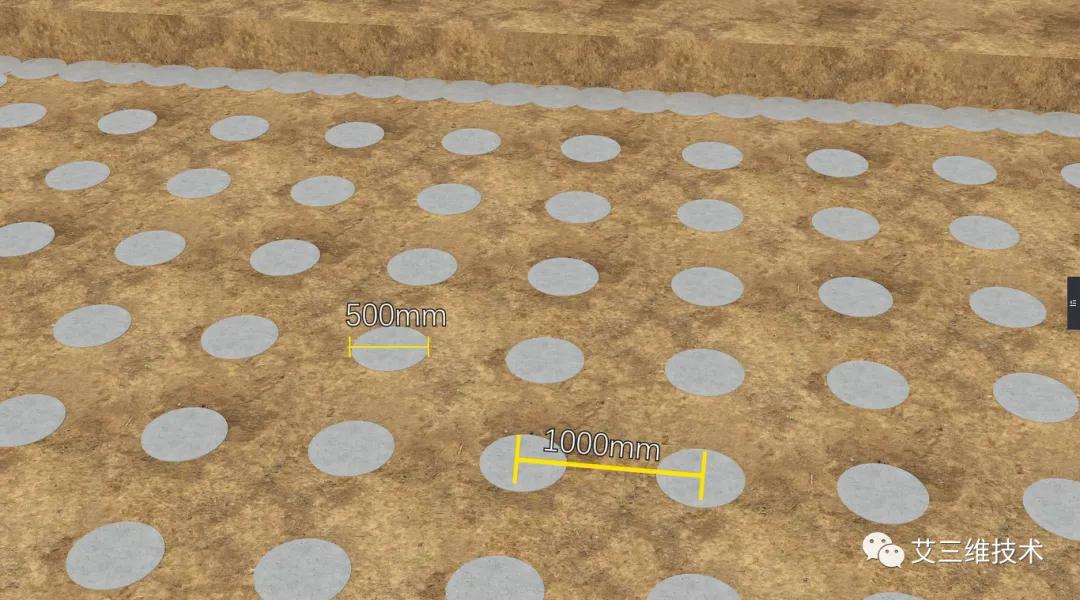

进行桩基施工时, 地基的处理采用的是水泥搅拌桩基础, 其桩径为 Ф500mm, 存在着间距方面的情况, 桩长是18m, 所采用的是“四喷四搅”这种施工工艺。

首先是进行填筑桩平台的相关操作, 接着要开展测量放线这个步骤, 随后让桩机就位, 然后制备水泥浆, 之后进行喷浆下沉, 再进行喷浆搅拌提升, 接着重复喷浆下沉, 再重复喷浆搅拌提升, 随后清洗桩机、导管, 最后移至下一桩位。

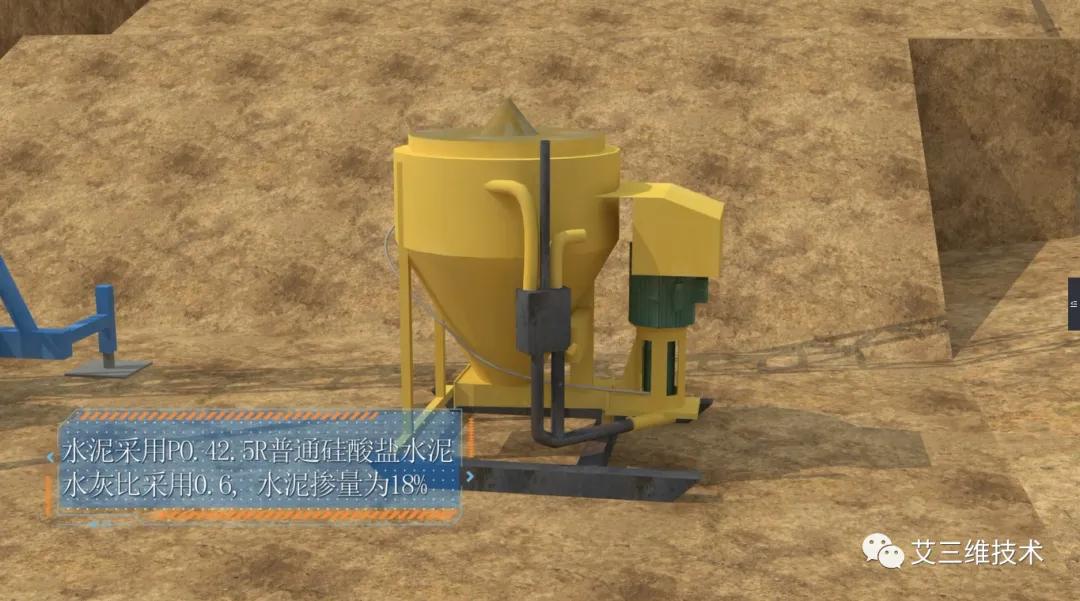

技术参数方面, 提升的速度是每分钟零点八米, 注浆的压力呢, 处于零点四到零点六兆帕这个范围;搅拌桩进行钻进动作时, 其移动速度也为每分钟零点八米。水泥所选用的是P0那个四点二五R 的普通硅酸盐水泥, 水灰两者的比例采用的是零点六, 而水泥的掺和量设定为百分之十八。

4.砼结构施工

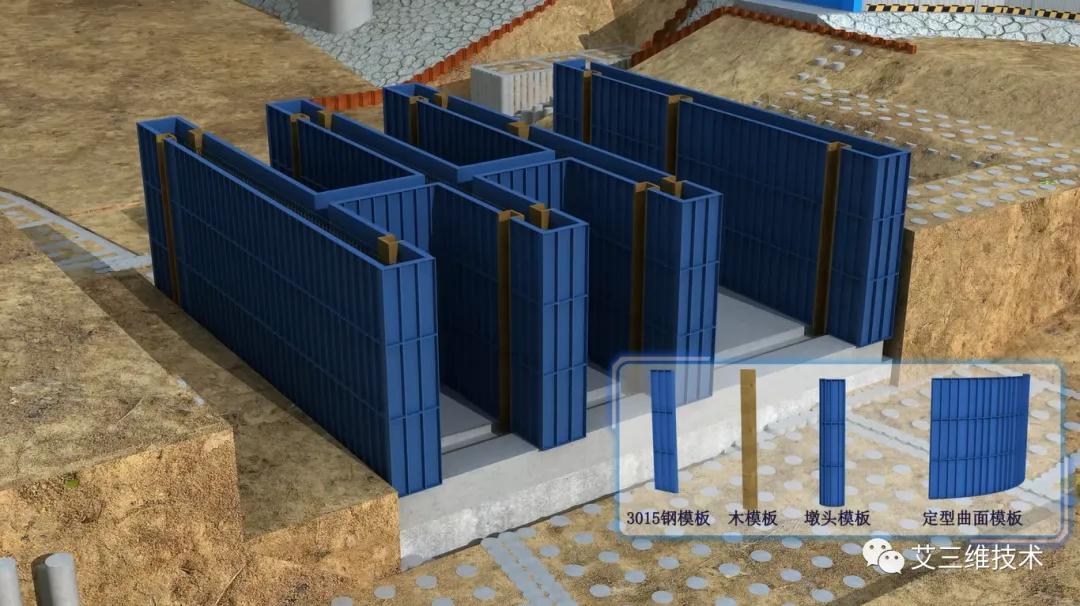

砼结构展开施工, 其中涉及闸室、泵房段, 该区域宽度是15.4m, 长度为15m, 施工前期操作是先进行50cm厚的6%水泥石粉垫层填筑工序, 且压实系数要满足0.95这个标准;之后要开展10cm厚C15垫层砼的浇筑工作, 在其凝固以后才可以着手进行底板钢筋的安装作业, 底板所采用的是φ16、φ25双层双向钢筋, 而墩墙部分采用的是φ14、φ16双层钢筋, 钢筋间距设定为20cm×20cm, 为了能够让边墙模板安装更为便捷, 在浇筑底板的时候会同步浇筑30 – 50cm的边墙。
在底板混凝土浇筑完毕之后, 要针对边墙开展钢筋以及模板的安装工作。其中, 模板选用的是3015钢模。而墩头以及弧形翼墙的外露面, 则采用的是定型曲面模板。门槽部分所使用的是木模板。固定模板采用的是对拉螺杆, 拉杆需外穿套管, 其间距和排距都是0.75m。砼运用汽车泵来进行浇筑施工, 浇筑时实行水平分层铺筑的方式, 铺筑厚度为0.4m, 借助φ50振捣棒来进行振捣作业, 振捣的时间依据混凝土表面不再明显下沉, 不再有气泡出现, 表面泛出灰浆作为标准。

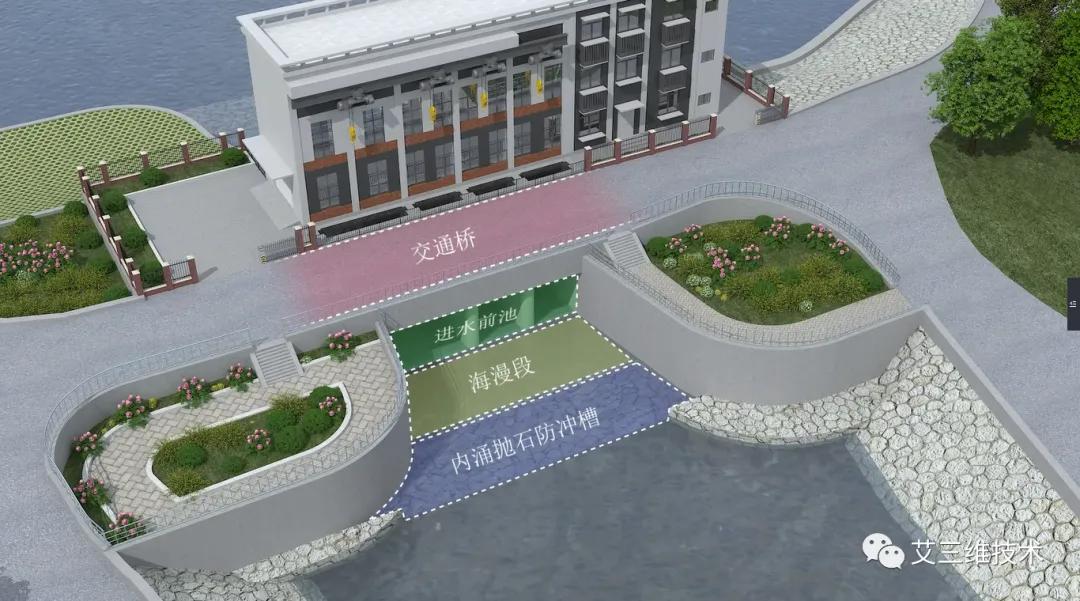

闸室施工完成后, 按照上述工艺, 对防冲槽进行施工, 对海漫进行施工, 对交通桥进行施工。泵房段施工完成后, 按照上述工艺, 对进水前池进行施工, 对管理房进行施工。

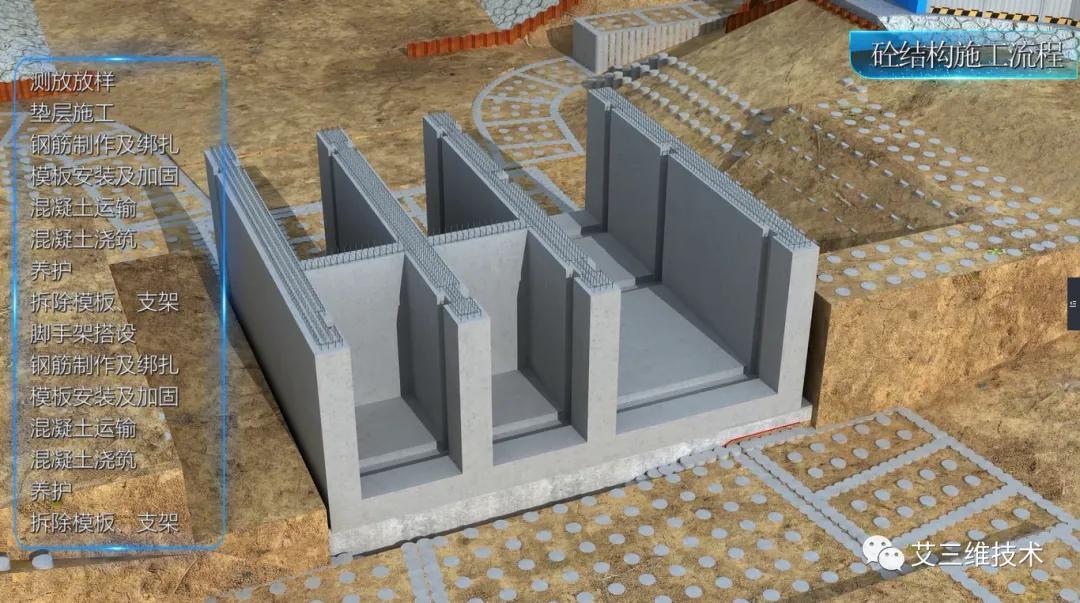

测放出来定出位置, 进行放样, 接着开展垫层的施工, 之后是钢筋的制作, 再进行钢筋绑扎, 随后是模板的安装, 还要对其进行加固, 然后是混凝土的运输, 紧接着进行混凝土浇筑, 之后做养护, 再拆除模板、支架, 接着是脚手架构架的搭建, 然后又重复钢筋制作及绑扎, 再重复模板安装及加固, 又接着混凝土运输, 随后再次进行混凝土浇筑, 再做养护, 最后拆除模板、支架。

5.金属结构安装工艺

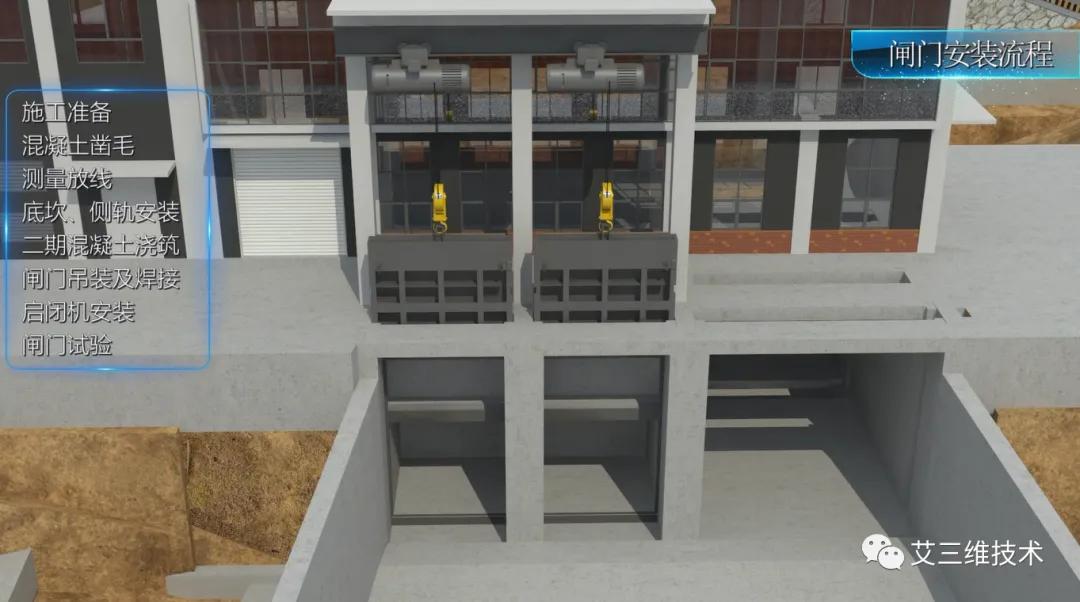

工艺流程为金属结构安装, 其中闸门部分, 先是进行施工准备, 随后开展混凝土凿毛工作, 接着要测量放线, 之后安装底坎、侧轨, 再实施二期混凝土浇筑, 跟着进行闸门吊装及焊接, 然后安装启闭机, 最后进行闸门试验。

水泵: 先要有出库的设备验收, 接着是设备基础验收, 然后进行设备吊装就位, 进而开展设备找正找平找标高工作, 随后实施设备调试, 之后是试运转准备, 再进行单体试运转, 最后是竣工交验。
